法兰减压阀 消防给水管网按位置不同可分为哪般?

发布时间:2023-08-05浏览次数:

消防给水管网按位置不同可分为室内管网榻榻米内管网,按系统不同可分为消火栓给水系统、自动喷水灭火系统、泡沫灭火系统和水喷雾灭火系统等给水管网。消防给水管网的主要作用是传输消防用水。

1.架空管线联结形式

架空管线宜选用沟槽连结件、螺纹、法兰和卡压等方法连结。消防给水管线常见连结模式特性如下:

(1)螺纹联接:螺纹联接适于低压流体输送用铆接铁管及直径可以攻螺纹的无缝铁管的连结,在消防上,当孔径≤DN50时,选用螺纹联接。

(2)冲压连结:冲压连结是管线安装工程中最重要而应用最广泛的联结模式。主要特点是:插口结实耐久,不易漏水,接头硬度和严密性高,使用后不须要时常管理。铁管冲压方法:电焊、手工电弧焊、氩焊接、埋焊接等,气焊点焊硬度比弧焊高,使得比弧焊经济,所以优先选用气焊。

(3)法兰连结:法兰连结是将螺母放到一对固定在两个管口上的法兰的后边,用螺丝拉紧使其密切结合上去的一种可拆装的接头。按法兰与管子的固定模式分为螺纹法兰、焊接法兰、松套法兰等。

(4)沟槽连结:沟槽式管插口是在型材、管件等管线接头部位加工成环型沟槽,用管卡件、橡胶密封圈和紧固件等组成的套筒式迅速接头。这些连结模式具备不破坏铁管不锈钢层、施工快捷、密封性好、便于拆装等特点。现在消防给水管道安装工程中较常用的连结模式有以下几种:

1)管件连结

2)同径三通连结

3)同径四通连结

4)弯管连结

5)同心异径连结

6)机械三通连结

7)机械四通连结

2.沟槽连结件(管卡)连结

(1)有震动的场所和地埋管线应选用柔性接头,其他场所宜选用刚性接头,当选用刚性接头时,每隔4~5个刚性接头应设置一个挠性接头,地埋连结时螺母和螺栓应选用镀锌件。

(2)机械三通连结时法兰减压阀,应检测机械三通与裂缝的间隙,各部位应均匀,于是再紧固到位;机械三通开孔宽度不应大于1m,机械四通开孔宽度不应大于2m。机械三通、机械四通连结时支管内径应满足下表要求。

法兰减压阀

(3)配水干管(立管)与配水管(水平管)连结,应选用沟槽式阀门,不应选用机械三通。

(4)地埋的沟槽式阀门的螺丝、螺帽应做防腐处理。水水厂内的地埋管线连结应选用挠性接头。

(5)选用沟槽连结件连结管线扩口和超车时,宜选用沟槽式异径阀门和管件;当还要选用补芯时,三通上可用一个,四通上不应少于二个;公称外径小于50mm的管线不宜选用活接头。

(6)沟槽连结件应选用三元乙丙橡胶(EDPM)C型密封垫片,弹性应良好,应无受损和变型,安装压紧后C型密封垫片后边应有缝隙。

3.架空管线安装

(1)架空管线的安装不应影响建筑功能的正常使用,不应影响和阻碍通行以及木门等开启。

(2)当设计无要求时,管线的中心线与梁、柱、楼板等的最小距离应符合下表的规定。

法兰减压阀

(3)消防给水管穿过地下室内墙、构筑物外墙以及屋顶等有防水要求处时,应设防水套管。

(4)消防给水管穿过建筑物承重墙或基础时,应预留石台,石台高度应保证管顶下部净空不大于建筑物的沉降量,不宜大于0.1m,并应填充不透水的弹性材料。

(5)消防给水管穿过外墙或墙体时应加设套管,套管宽度不应大于外墙长度,或应高出楼面或地面50mm;套管与管线的间隙应选用不燃材料填塞,管线的插口不应坐落套管内。

(6)消防给水管应当穿过伸缩缝及沉降缝时,应选用波纹管和补偿器等技术举措。

(7)消防给水管或许发生冰冻时,应采取防寒技术举措。

(8)架空管线外应刷黄色涂料或涂白色环圈标识,并应标明管线名称和水流方向标志。黑色环圈标识的长度不应大于20mm,间隔不宜小于4m,在一个独立的单元四环圈不宜超过2处。

4.地埋管线安装

(1)水灾裂度在7度及7度以上时宜选用柔性连结的金属管线或钢丝网骨架塑胶复合管等。

(2)当选用球墨不锈钢时宜选用承插连结。

(3)当选用冲压铁管时宜选用法兰和沟槽连结件连结。

(4)当选用钢丝网骨架塑胶复合管时应选用电熔连结。

(5)地埋管线的施工时除符合本规范的有关规定外,还应符合现行国家标准《给水排水管道安装工程施工及初验规范》GB50268的有关规定。

(6)地埋铁管应做防腐处理,防腐层材质和结构应符合设计要求,并应按现行国家标准《给水排水管道安装工程施工及初验规范》GB50268的有关规定施工。

(7)室内地埋球墨不锈钢给水管要求外壁应刷沥青漆防腐。

(8)地埋管线连结用的螺丝、螺母以及螺母等附件应选用防磨蚀材料,或涂层沥青镀层等防腐镀层。

(9)地埋钢丝网骨架塑胶复合管不应做防腐处理。

5.架空管线支、吊架

管网支吊架是各类不同型式的托架和吊架的合称。根据支吊架的功能和型式可分为固定托架、滑动托架、导向托架、弹簧吊架、吊架等。

(1)设计的吊架在管线的每一支撑点处应能承受5倍于富有水的管重,且管线系统支撑点应支撑整个消防给水系统。

(2)管线托架的支撑点宜设在建筑物的结构上,其结构在管线悬吊点应能承受富有水管道净重另加起码114kg的球阀、法兰和接头等附加弯矩。

(3)管线托架或吊架的设置宽度不应小于下表的要求

法兰减压阀

(4)当管线穿梁安装时,穿梁处宜作为一个吊架。

(5)下述部位应设置固定托架或防晃托架:

1)配水管宜在中点设一个防晃托架,当孔径大于DN50时可不设。

2)配水干管及配水管,配水支管的厚度少于15m,每15m宽度内应起码设1个防晃托架,当孔径不小于可不设。

3)缸径小于的管线转弯、三通及四通位置处应设1个防晃托架

4)防晃托架的硬度,应满足管线、配件及管内水的净重再加50%的水平方向推力时不受损或不形成永久变型。当管线穿梁安装时,管线再用紧固件固定于水泥结构上,可作为1个防晃托架处理。

6.球阀

球阀是控制消防系统管线内水的流动方向、流量及压力的具备可动机构的机械。根据球阀在系统中的用途,可将球阀分为切断阀、止回阀、安全阀、减压阀等。

(1)球阀选择

1)地埋管线的球阀宜选用带启闭刻度的暗杆阀门,当设置在阀体井内时可选用耐磨蚀的明杆阀门。

2)室外架空管线的球阀宜选用阀门、明杆阀门或带启闭刻度的暗杆阀门等。

3)室内架空管线宜选用带启闭刻度的暗杆阀门或耐磨蚀的明杆阀门。

4)地埋管线的球阀应选用球墨不锈钢球阀,室外架空管线的球阀应选用球墨不锈钢或镀锌球阀,室内架空管线的球阀应选用球墨不锈钢球阀或镀锌球阀。

5)消防给水系统管线的最低点处宜设置手动进气阀。

(2)减压阀

1)安装位置处的减压阀的规格、规格、压力、流量应符合设计要求。

2)减压阀安装应在供水管网试压、冲洗合格后进行。

3)减压阀水流方向应与供水管网水流方向一致。

4)减压阀前应设过滤器。

5)减压阀前后应安装压力表。

6)减压阀处应有压力实验用排水设施。

7)减压阀的阀前阀后动静压力应满足设计要求。

8)减压阀的进口处应设置过滤器,过滤器的孔网半径不宜大于4目/cm2~5目/cm2,过流面积不应大于管线截面积的4倍

9)减压阀的出流量应满足设计要求,当出流量为设计流量的150%时,阀后动压不应大于额定设计工作压力的65%。

10)减压阀在小流量、设计流量和设计流量的150%时不应出现噪音显著降低的现象。

11)检测减压阀的阀后动静压差应符合设计要求。

7.管网试压、冲洗

(1)通常要求

1)管网安装完毕后,要对其进行硬度实验、冲洗和严密性实验;

2)硬度实验和严密性实验宜用水进行;湿式消火栓系统应做水压实验和气压实验;

3)系统试压完成后,要及时撤除所有临时管件及实验用的管线,并与记录核实无误;

4)管网冲洗在试压合格后分段进行。冲洗次序先室内,后室外;先地下,后地上;室外部份的冲洗应按配水干管、配水管、配水支管的次序进行。

(2)试压前应具有条件

1)地埋管线的位置及管线基础、支墩等经检查应符合设计要求。

2)试压用的压力表不应超过2只;精度不应高于1.5级,阻值应为实验压力值的1.5倍~2倍。

3)试压冲洗方案早已批准。

4)对不能参与试压的设备、仪表、阀门及附件应加以隔离或撤除;加设的临时管件应具备突出于法兰的边耳,且应做显著标识法兰减压阀,并记录临时管件的数目。

(3)试压

1)系统试压过程中,当出现泄露时,要停止试压,并放空管网中的实验介质,去除缺陷后,再次再试。

2)水压硬度实验的检测点应设在系统管网的最高点。对管网注水时,应将管网内的空气排净,并应平缓降压,达到实验压力后,稳压30min后,管网应无泄露、无变型,且压力降不应小于0.05MPa。

3)水压严密性实验应在水压硬度实验和管网冲洗合格后进行。实验压力应为系统工作压力,稳压24h,应无泄露。

4)水压实验时环境湿度不宜高于5℃,当高于5℃时,水压实验应采取防寒举措。

5)消防给水系统的水源干管、进户管榻榻米内地埋管线在开挖前单独或与系统一起进行水压硬度实验和水压严密性实验。

6)气压严密性实验的介质宜选用空气或氧气,实验压力应为0.28MPa,且稳压24h,压力降不应小于0.01MPa

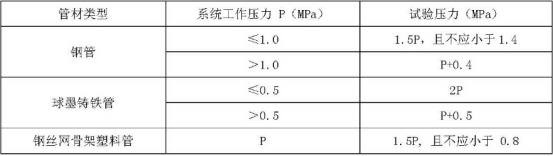

7)压力管线水压硬度实验的实验压力应符合下表规定:

法兰减压阀

(4)冲洗

1)管网冲洗的水流流速、流量不应大于系统设计的水流流速、流量;管网冲洗宜分区、分段进行;水平管网冲洗时,其排水管位置高于配水支管。

2)管网冲洗的水流方向要与灭火时管网的水流方向一致。

3)管网冲洗应连续进行。当出口处水的色调、透明度与入口处水的色调、透明度基本一致时,冲洗方可结束。

4)管网冲洗宜设临时专用排水管线,其排放应畅通和安全。排水管线的截面面积不大于被冲洗管线截面面积的60%。

5)管网的地上管线与地下管线连结前,应在配水干管上方加设管箍后,对地下管线进行冲洗。

6)管网冲洗结束后,将管网内的水排除干净。

7)湿式消火栓系统管网冲洗结束,管网内水排除干净后,必要时可选用压缩空气吹干。

8.测试初验

(1)合格判断条件

1)系统安装工程品质缺陷界定:严重缺陷项(A),重缺陷项(B),轻缺陷项(C)。

2)系统初验合格判断应为A=0,且B≤2,且B+C≤6为合格。

3)系统初验当不符合本条第2款要求时应为不合格。

法兰减压阀

阀门厂家专业针对各类减压阀、球阀、防腐阀门

当前文章标签:管道,冲洗,阀门,试验,支架

你觉得这篇文章怎么样?

加载中~
网友评论
加载中~

查看更多 >>

产品推荐


在线客服
服务热线

服务热线

0510-83129123
微信咨询
阀天流体控制(江苏)有限公司-流体控制阀门厂-调压阀,减压阀、调节阀厂商
返回顶部
